江戸川区 STUDIO船堀M新築工事

S造4階建て (床面積 138坪)

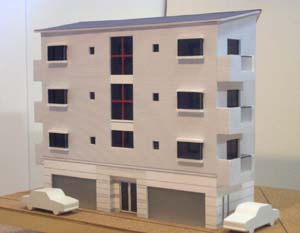

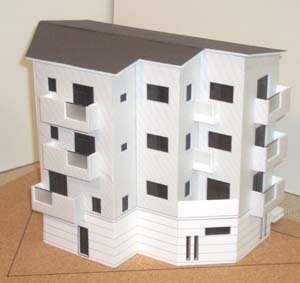

模型写真北側(道路側) 模型写真南西側 模型写真南東側 模型写真南東側俯瞰

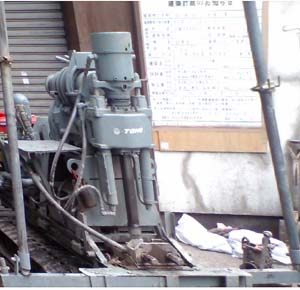

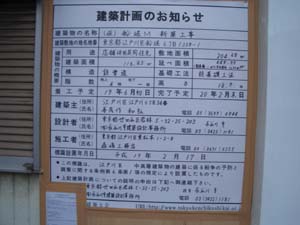

2007.2.24  除却前の現況 2007.2.24.お知らせ看板設置・近隣説明会を開催 2007.4.12 ボーリング調査
・土地区画整理事業・景観地区・地区計画・中高層紛争予防条例など手続きを完了。
・5/中ころ確認申請予定です。
6/20よ施行の新法「建築物の安全性の確保を図るための建築基準法等の一部を改正する法律」について、取り扱いがどのようになるのか。
今後の経過についてもご報告したいと思います。
2007/12/1

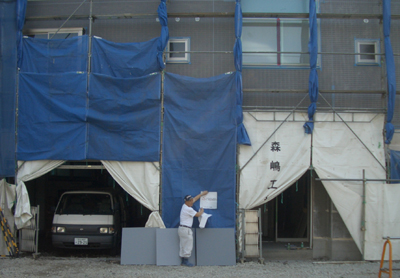

工事始まる近隣の調査の様子
正式名称「studio船堀」と決定
2007/12/22
STUDIO船堀(船堀M)地鎮祭
解体工事も終わり、いよいよ工事開始です
2008/1/9

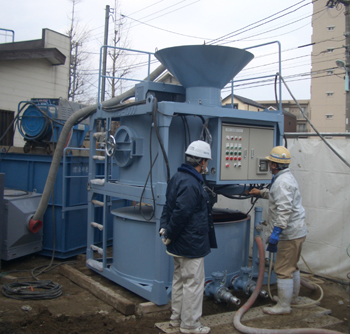

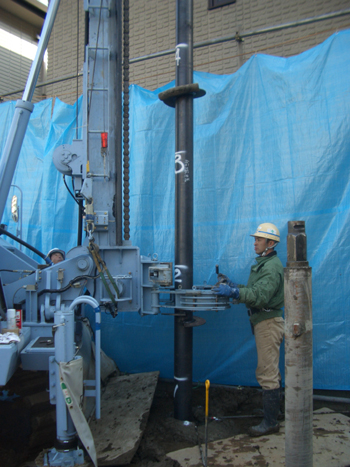

杭工事・・・アットコラム杭工事
2008/1/23

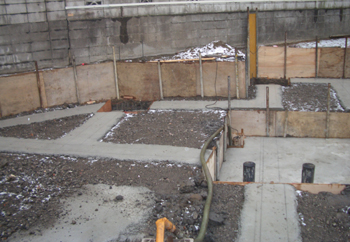

基礎工事

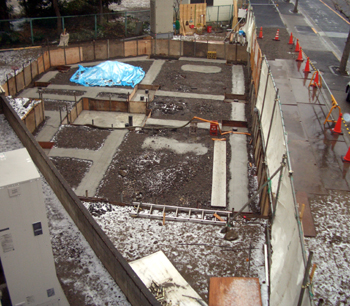

2008/2/21

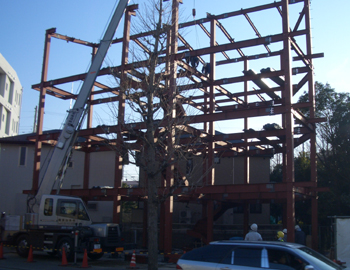

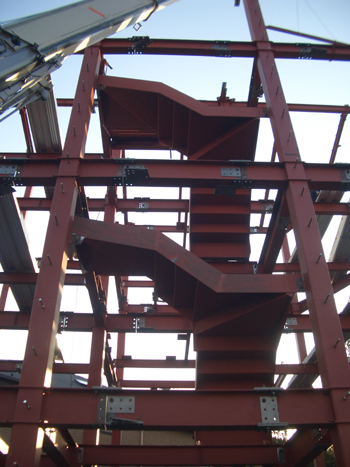

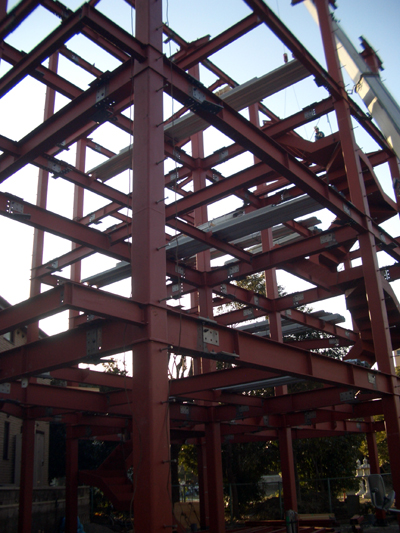

鉄骨建方工事
2008/2/24

外壁タイルのデザイン検討
2008/2/21
建築検査機関による中間検査
2008/4/11

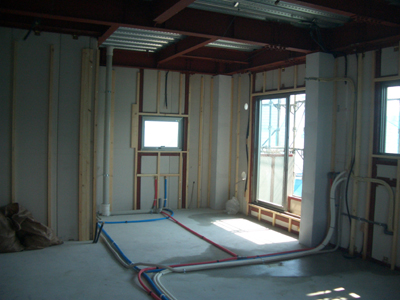

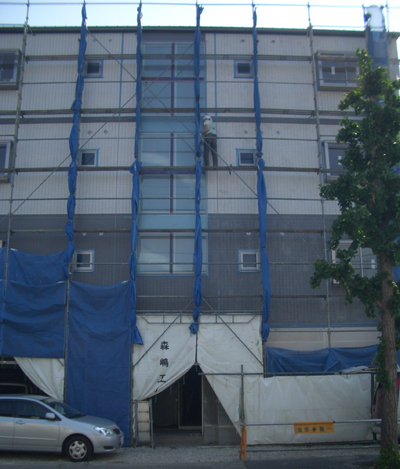

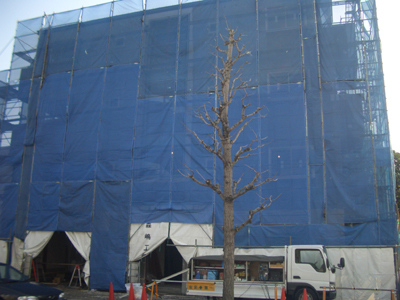

工事進む。  外壁ALC版工事・サッシ取り付け・設備配管など
2008/5/23
現場会議1階部分の塗装の色決め、ネームプレートのデザイン、照明器具の決定など、階段の手摺りも付きあとは仕上段階、部屋の内装も完成しつつあります。
□2008/5/30
建物の顔ともいうべきネームプレートが本日届きました。
ステンレス製でデザイン性のあるものにこだわりました。
□2008/6/27

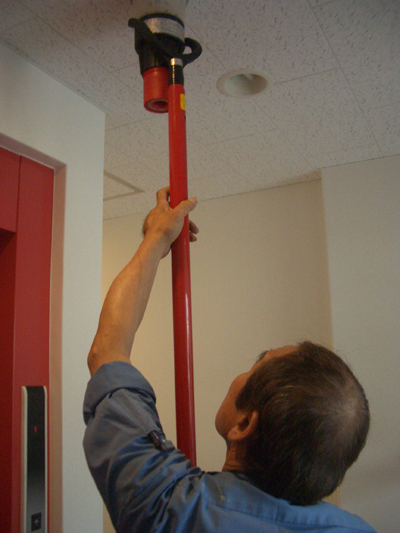

消防検査、写真は自火報検査。熱を与えて警報ブザーが鳴るのを確認。
□2008/6/30

建築検査機関による完了検査
エントランスホール・・・サインとエントランスオートロック

エレベーターの検査・・・シャフト内の検査 階段室の仕上げ

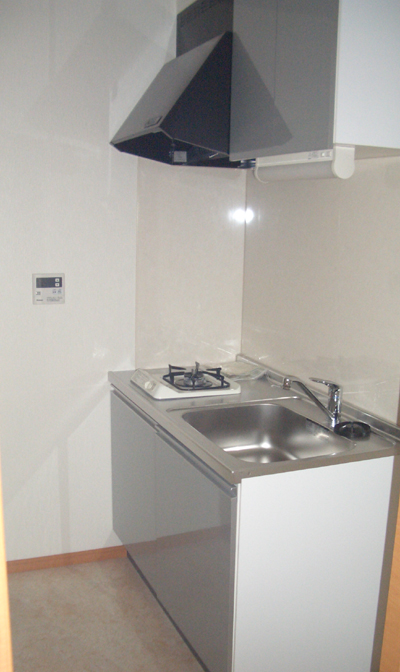

エントランス 住戸内部
